中鐵城際分享地下管線測量知識要點
01
地下管線與地下管線測量
地下管線指埋設于地下的管道和地下電纜,主要包括給水、排水、燃氣、熱力、工業管道以及電力、電信電纜等。
已有地下管線探查測量(簡稱地下管線探測)指確定地下管線空間位置和屬性的測量工作。其目的是查明已有地下管線的平面位置、埋深(或高程)、走向,以及規格、性質、材料、權屬等屬性。其工作性質是對地下管線工程缺失竣工測量的事后補救。
地下管線探測任務分類
地下管線探測任務按具體對象可分為市政公用管線探測、廠區或住宅小區管線探測、施工場地管線探測、專用管線探測四類。
地下管線探測過程
地下管線探測的實施過程主要包括:①資料搜集和踏勘;②儀器檢驗和方法試驗;③技術設計;④實地調查和儀器探查;⑤控制測量;⑥管線點測量;⑦地下管線圖編繪;⑧地下管線數據庫建立。
02
基本技術要求
(1)基本技術要求
地下管線探測前,應全面收集、整理和分析測區范圍內的已有地下管線資料和有關測繪測繪資料,資料一般包括已有的各種地下管線圖,各種管線設計圖、施工圖、竣工圖及其技術資料,已有的相應比例尺地形圖,測區及附近測量控制點成果等。
城市地下管線普查應采用城市坐標系統和高程基準;廠區或住宅小區管線探測、施工場地管線探測必要時可采用測區的建筑坐標系。
探查工作開始前,應在探查區或鄰近的已知管線上進行方法試驗,確定方法和儀器的有效性、精度和最佳工作參數。
地下管線圖的比例尺、分幅等指標應與城市基本比例尺地形圖一致。
① 地下隱蔽管線點探查的水平位置偏差ΔS 和埋深較差ΔH,應分別滿足:
ΔS ≤ 0.10 × h
ΔH ≤ 0.15 × h
式中,h 為管線的中心埋深(cm),當 h 小于 100 cm 時,按 100 cm 計。
② 地下管線點的測量精度:平面位置中誤差不得大于 5cm(相對于鄰近控制點);高程測量中誤差不得大于 3cm(相對于鄰近控制點)。
③ 地下管線圖測繪精度:地下管線與鄰近的建筑物、相鄰管線以及規劃道路中心線的間距中誤差不得大于圖上 0.5mm。

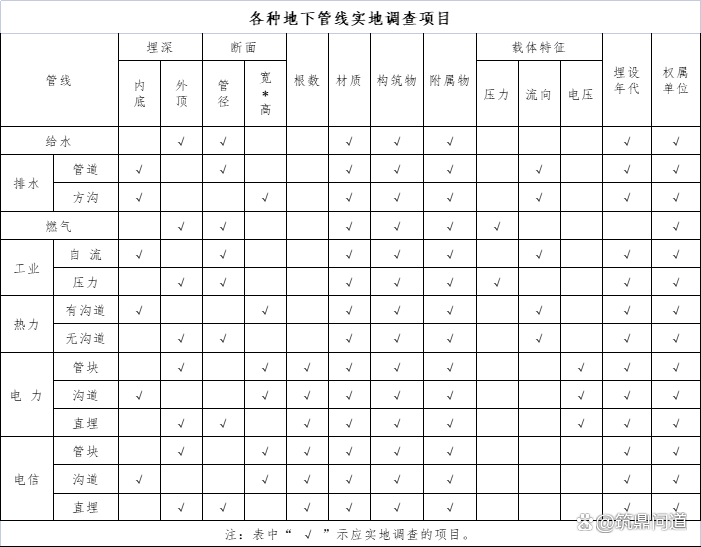

地下管線調查項目有地下管線的平面位置、埋深(或高程)、流向、壓力以及管線規格、性質、材料、權屬等屬性。
地下管線探測方法
地下管線探測包括明顯管線點的實地調查、隱蔽管線點的物探調查和開挖調查三種方法,在實際工作中幾種方法往往需要結合進行。
管線探查儀器與物探方法
地下管線探查儀器的選用應與采用的物探方法相適應,物探方法根據任務要求、探查對象和地球物理條件選用。
03
地下管線探查
(1)管線探查
地下管線儀器探查按照從已知到未知,從簡單到復雜的過程,采用綜合方法進行。常用探查方法包括:①金屬管道宜使用管線儀采用主動源的直接法、夾鉗法及電磁感應法探查;②非金屬管道宜使用地質雷達采用電磁波法探查或使用淺層地震儀采用地震波法探查;③電力電纜使用管線儀先采用被動源的工頻法進行搜索和初步定位,再用主動源法精確定位,定深;④電信電纜宜使用管線儀采用主動源法探查。
管線位置探明后,應在地面設置管線點的明顯標志、標注編號,并填寫探查記錄,利用大比例尺地形圖標繪探查草圖。
管線點包括線路特征點和附屬設施中心點。管線點一般設置在管線交叉點、分支點、轉折點、變材點、變坡點、變徑點、起訖點以及管線上的附屬設施中心點;無特征點的長直線段上也應設置管線點,以控制走向;當管線彎曲時,至少應在弧段的起、中、終點上設置管線點。
地下管線點測量
(1)控制測量
地下管線測量是在城市基礎測繪工作的基礎上進行的,因此地下管線控制測量應以城市基本控制網為依據,適當進行控制網加密。
在地下管線探查工作完成后,依據管線點地面標志和編號進行管線點測量。
管線點的平面位置可在圖根控制點上采用極坐標法、導線串聯法或支導線法測定;管線點的高程采用圖根水準或三角高程聯測。
04
地下管線圖測繪
地下管線圖分為綜合管線圖和專業管線圖兩種。二者區別在于綜合管線圖包含所有管線信息和地形信息,專業管線圖上除管線周圍地形信息外,只包括單一專業管線信息。
地下管線數據建庫
地下管線數據庫是某一區域地下管線數據的集合,是構建地下管線信息管理系統的基礎與核心。地下管線數據庫一般包括地下管線數據和必要的地形數據。
05
管線探測質量與檢驗
對隱蔽管線點探查結果,應采用重復探查和開挖驗證的方法進行質量檢驗。重復探查的點位應隨機抽取,點數不宜少于探查點總數的 5%。開挖驗證的點位應隨機抽取,點數不宜少于隱蔽管線點總數的 0.5%,且不應少于 2 個。
管線探測成果歸檔
地下管線探測成果的整理歸檔一般應包括:①技術設計書,技術總結;②管線調查、探查資料;③管線測量觀測、計算資料;④地下管線圖、成果表;⑤地下管線數據庫;⑥儀器檢定和檢校資料;⑦檢查報告,驗收報告。
